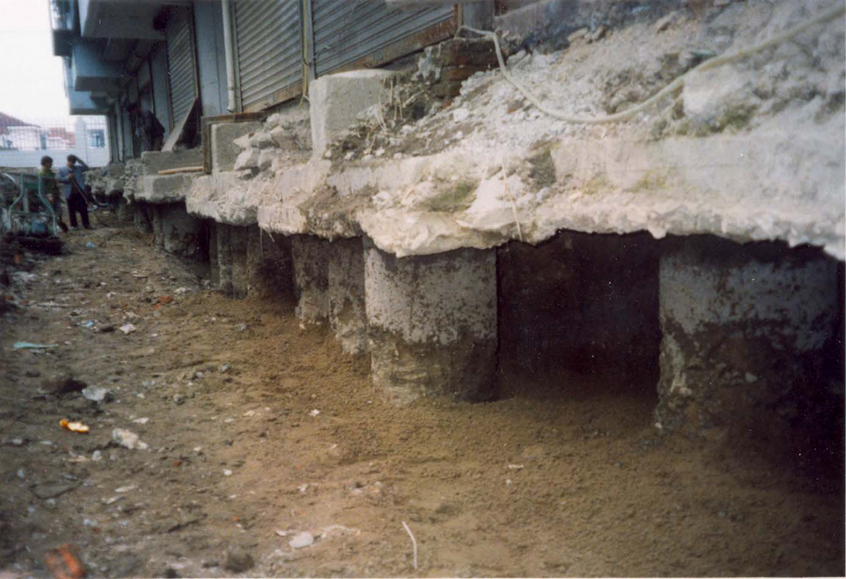

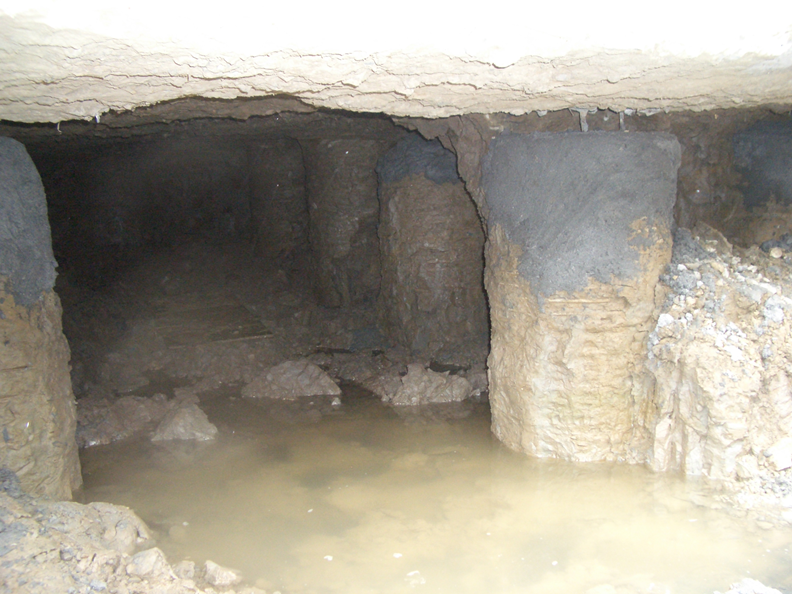

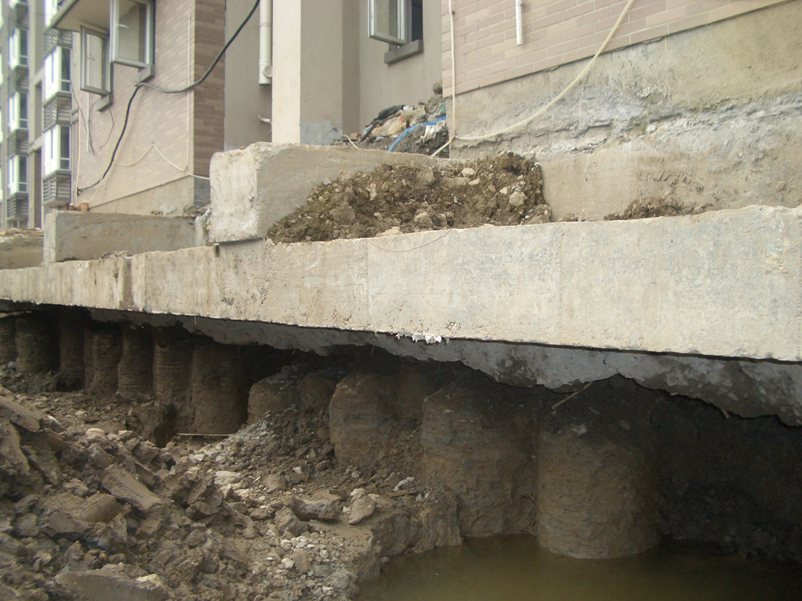

(十三)截桩纠倾法纠倾采用桩基的多层房屋当采用桩基的多层房屋发生倾斜时,有二种纠倾的方法可以采用: - -种是前面介绍的顶升纠倾法;另-种就是截桩纠倾法。截桩纠倾法是将沉降小的一侧部分桩的桩头截去一点,使其不受力以增加其余桩的轴向力,使在短时间内产生适当的沉降,达到纠倾的目的。我们已经采用该法纠倾了数座采用桩基的楼房。 1.浙江绍兴城南花园一座六层住宅楼纠偏工程: 该楼采用水泥搅拌桩,建成后产生较大的沉降和不均匀沉降,我们先在沉降较大的一侧补设锚杆静压桩,然后在沉降较小的一侧截桩迫降,由于这是我们第一座截桩纠倾的工程,缺乏经验,截桩的量比较大,冲挖的砂土和回填砂土的量比较多。右边为裁桩纠倾后基底砂土回填之前的照片: 2、浙江平湖世纪花苑二座七层住宅楼纠倾工程: 这二座房屋也是采用水泥搅拌桩,建成后产生了较大的不均匀沉降。我们先在沉降较大的一侧补设锚杆静压桩,然后在沉降较小的一侧截桩迫降。这个工程采用在沉降较小一侧受力较小的区域打地洞的方式向两侧截桩,这种方法掏土量少,迫降速率也容易控制。下面为施工时的照片: |
